ENTRADAS
1- EQUIPO PRINCIPAL SCRUM
Scrum Master: Cule Rojas Denis
Product Owner: Taquiri Palomino Eudis
Equipo De Desarrollo:
- Anaya Yaranga, Juan
- Escalante Gomez, Robert
- Gutierrez Chura, Luis Alberto
- La Madrid Martínez, Ayrton César
- Pérez Leyva, Luis
- Salvador Perez

2- SCRUM MASTER

3- SPRINT BURNDOWN CHART

4-IMPEDIMENT LOG
- Acceder a un dominio y hosting .
- Ausencia del Product Owner por motivos laborales.
- Falta de experiencia con la metodología de programación extrema (XP).
- Falta de interacción con el Stakeholder por parte del Product Owner.
- Falta y falla de recursos: Laptops.
- Corto tiempo de reunión por complicaciones con horarios laborales.
5- PRODUCT OWNER

6- SCRUMBOARD

https://trello.com/b/8nGeM323/sprint-3
7- DEPENDENCIAS

HERRAMIENTAS
1- DAILY STANDUP
El Daily Standup es una breve reunión diaria con un time-box de 15 minutos. Los miembros del equipo se reúnen para dar un reporte sobre su progreso en el sprint y planificar las actividades del día. La duración de la reunión es muy corta y se busca que todos los integrantes del Equipo Scrum estén presentes. Sin embargo, la reunión no se cancela o se retrasa si uno o más miembros no pueden asistir.
2- TRES PREGUNTAS DIARIAS
Las tres preguntas diarias se utilizan en los Daily Standups, organizados por el Scrum Master, donde cada miembro del Equipo Scrum brinda información en forma de respuesta a tres preguntas específicas:
– ¿Qué he hecho desde la última reunión?
– ¿Qué tengo planeado hacer antes de la siguiente reunión?
– ¿Qué impedimentos u obstáculos (si los hubiera) estoy enfrentando en la actualidad?
3- WAR ROOM
En Scrum, es preferible que el equipo este co-ubicado, donde todos los miembros trabajen en la misma ubicación. “Salón de guerra”, o War Room en inglés, es el término que comúnmente se utiliza para describir a dicho lugar. Normalmente está diseñado de tal manera que los miembros del equipo puedan moverse libremente, trabajar y comunicarse fácilmente, ya que se encuentran ubicados en proximidades inmediatas. Típicamente se distribuyen fichas, notas adhesivas o demás herramientas sencillas o sofisticadas a fin de facilitar el flujo de trabajo, la colaboración y la solución de problemas.

4- IDENTIFICACION DE RIESGOS
LLUVIA DE IDEAS
CONTRUYENDO LA MATRIZ DE RIESGOS
SALIDAS

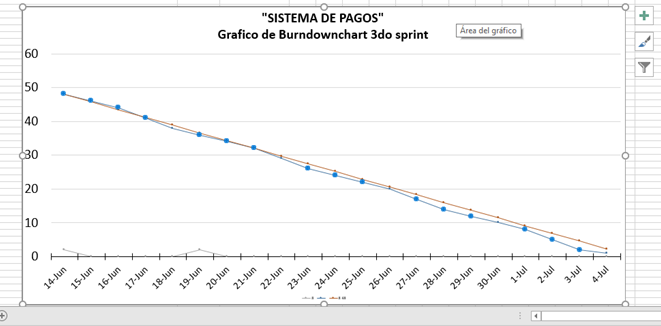

1. SPRINT BURNDOWN CHART ACTUALIZADO
El Sprint Burndown Chart es una gráfica que muestra la cantidad de trabajo pendiente en el actual sprint. El Sprint Burndown Chart inicial se acompaña de un Planned Burndown. El Sprint Burndown Chart debe actualizarse al final de cada día conforme se concluye el trabajo. Dicha gráfica muestra el progreso que ha realizado el Equipo Scrum y permite también la detección de estimaciones que pudieron haberse hecho incorrectamente.

2- IMPEDIMENT LOG ACTUALIZADO
Un impedimento es cualquier obstáculo o barrera que reduce la productividad del Equipo Scrum. Los impedimentos deben identificarse, resolverse y eliminarse si el equipo sigue trabajando eficazmente. Los impedimentos pueden ser internos en un equipo, tales como un flujo de trabajo ineficiente o la falta de comunicación, o bien, pudieran ser externos.
- Ausencia del Product Owner por motivos laborales.
- Ausencia de miembro por enfermedad.
- Falta de recursos: Laptops.
- Corto tiempo de reunión por complicaciones con horarios laborales.
3- EQUIPO SCRUM MOTIVADO
Los Daily Standups propagan la idea de que cada miembro del equipo es importante y es un importante colaborador, lo cual mejora la moral individual y colectiva. Ello, aunado al concepto de la autoorganización del equipo, mejora la motivación general, conduciendo a un mejor desempeño del equipo y mejorando la calidad de los entregables que se producen.

4- SCRUMBOARD ACTUALIZADO

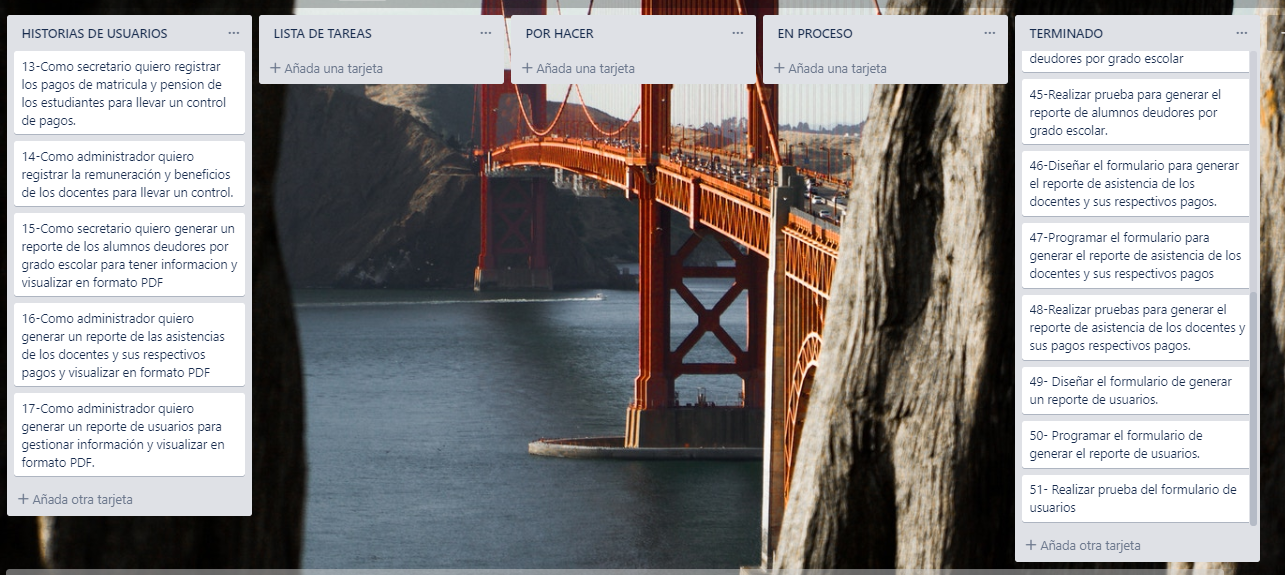

https://trello.com/b/8nGeM323/sprint-3

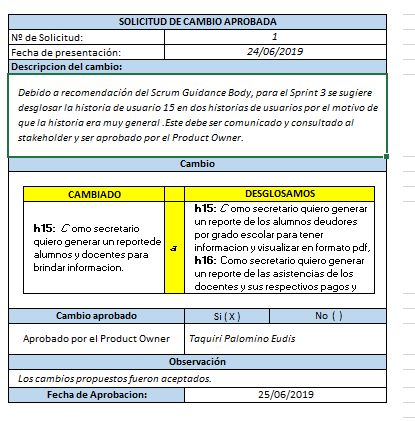

5- SOLICITUD DE CAMBIOS APROBADOS

CAMBIOS EN EL SISTEMA
-REGISTROS DE PAGOS DEL ALUMNO
ANTES

DESPUES

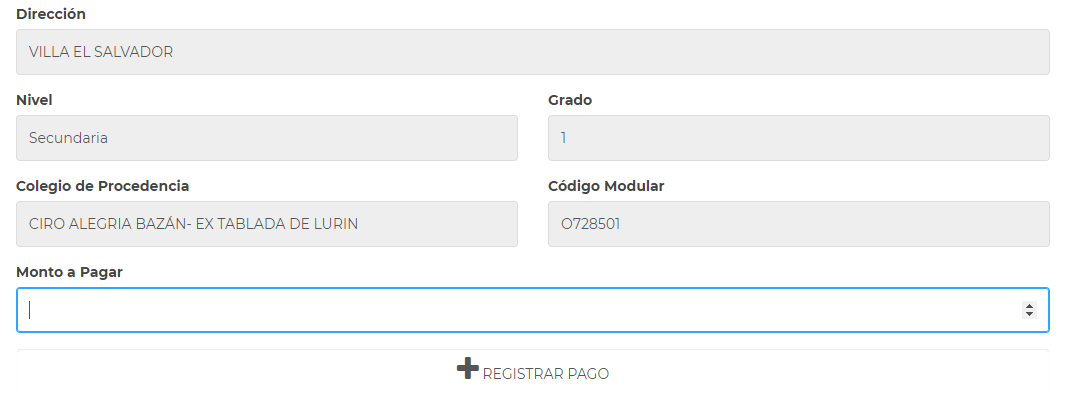

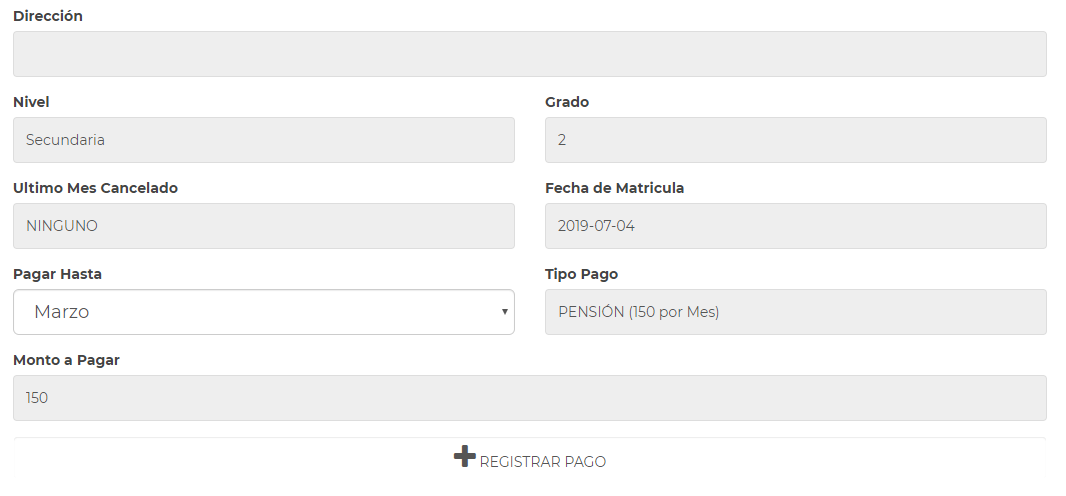

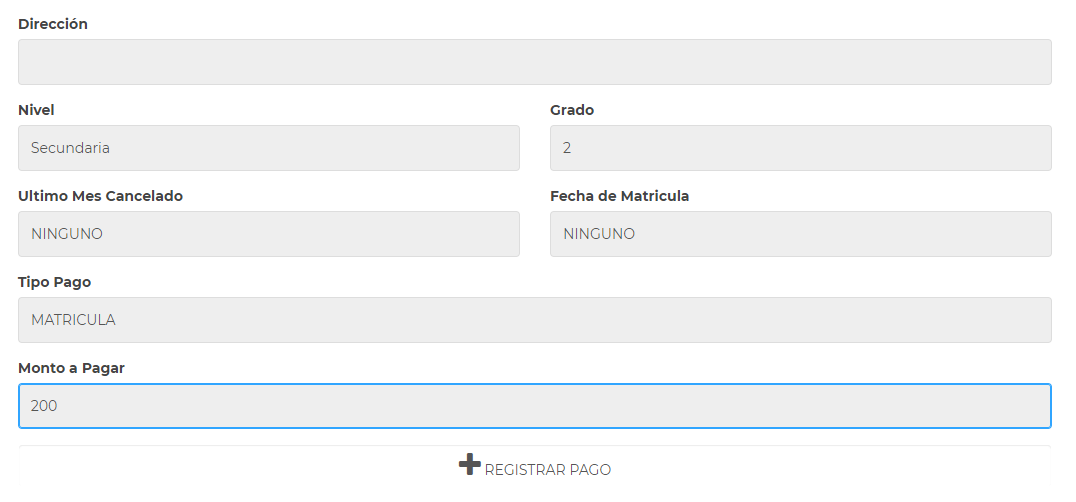

-Se agrego el tipo de pago y las fechas en el modulo de pagos del alumno


FECHA DE PRESENTACIÓN: 26/06/2019
FECHA DE APROBACIÓN: 27/06/2019
-Estos cambios fueron sugeridos por Scrum Guidance Body y fueron aprobados por el Product owner .
6- RIESGOS IDENTIFICADOS

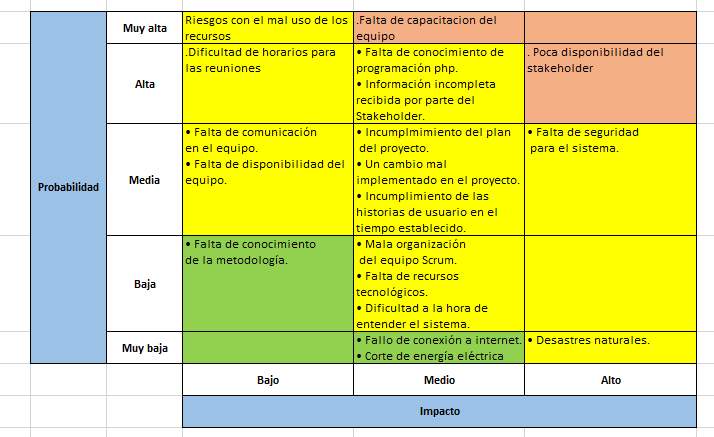

MATRIZ DE RIESGOS

7- RIESGOS MITIGADOS

8- DEPENDENCIAS ACTUALIZADAS
